算力#芯片#部署

英伟达发布 DSX POD:Vera Rubin 机架装进集装箱,现场部署称可缩到 14 天

英伟达 10 月 21 日在柏林 GTC 发布 DSX POD:Vera Rubin 机架预装进 28 吨集装箱,现场部署称最短 14 天,2027 年初出货。

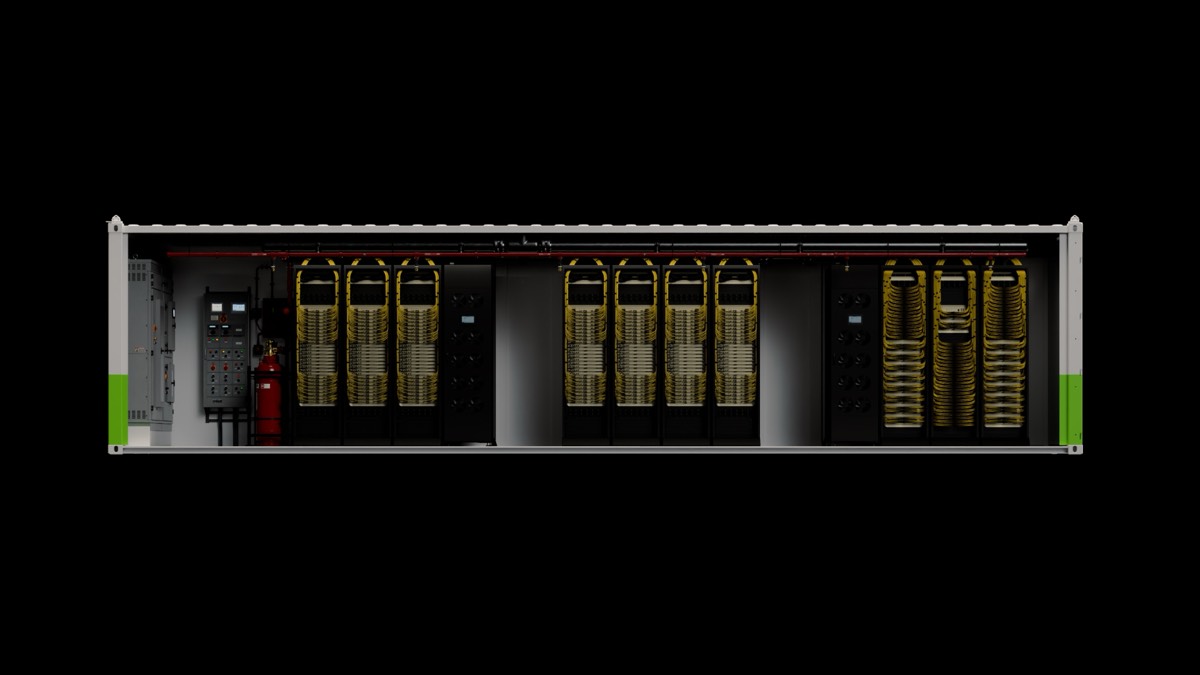

黑色背景上一只剖开的白色集装箱侧面,里面并排立着几组金色线缆密布的机架,左侧有配电柜和灭火罐

DSX POD 是英伟达 10 月 21 日在柏林 GTC 发布的一套 AI 工厂参考设计:把 7 个 Vera Rubin NVL72 机架连同机架间布线、管路、配电和网络装进集装箱,出厂前完成整机联调,到场后接到站点已有的供电、冷却与网络上。英伟达称,在设施已经就绪的场地上,部署时间可以从 6 个月压到最短 14 天。同台宣布的还有 Vera Rubin 进入量产,以及这套模块化 AI 工厂从 2027 年初开始向全球出货。

要点

  • 一箱 504 块 GPU:一个 DSX POD 装 7 个 Vera Rubin NVL72 机架,合计 504 块 GPU、252 颗 Vera CPU,整箱重 28 吨(The Register 10 月 21 日报道)。
  • 14 天有前提:英伟达新闻稿的原文是「at a prepared site」。The Register 点明,先把电、联网和其他站址设施准备好,这件事不在 14 天里。
  • 17 家伙伴,2027 年初出货:Dell、HPE、Lenovo、Schneider Electric、Vertiv、Foxconn(Ingrasys)、QCT、Wistron、Eaton 等都在名单上;英伟达给的交付窗口是 2027 年初、全球范围。

背景

英伟达把 DSX 做成了一套更大的基础设施平台,DSX POD 是它在交付形态上的一个分支。官方新闻稿说,这个集装箱方案延续了 DSX 平台的设计思路,区别在于把集成和验证从工地搬到了工厂:机架之间的走线、接线、管路和功能测试都在出厂前做完,与站址准备并行。黄仁勋在台上把衡量点定在产出上:AI 工厂开始产出 token 的时刻,才是它创造价值的时刻。

柏林这场主旨演讲紧接英伟达在欧洲的一轮行程。据英伟达自己的博客,公司此前走了巴黎、伦敦、斯德哥尔摩和都柏林,把这趟欧洲行描述为「对欧洲科技生态承诺近 100 亿美元」,同时与 12,000 多家合作伙伴有往来。Forrester 分析师 Paul Miller 对 The Register 的说法更具体一些:过去一年英伟达在欧洲投入接近 100 亿美元,其中 14 笔投给欧洲初创,就在这趟行程里。英伟达博客那句没说时间跨度,Miller 说的是过去一年。

同一天挂出来的还有几条相邻的发布。9 月转正的 OpenShell 这次多了一套参考架构,把智能体运行时、Vera CPU 和 BlueField-4 DPU 串成一套部署方案;Nemotron 系列新增了面向检索的嵌入与重排模型,以及专门处理 PDF 的 Nemotron Parse(本站 10 月 15 日写过 Nemotron 3.5 Super VL)。这些和 DSX POD 一起,构成英伟达对「欧洲主权 AI」这套说法的完整答卷:算力、模型、治理三层都给你,但每一层都跑在英伟达的芯片上。

事实部分

DSX POD 的规格,官方新闻稿只给了定性描述,具体数字来自 The Register 的现场报道。下表把两边能对上的部分列在一起,并标出哪一条是厂商口径。

项目内容口径
单箱配置7 个 Vera Rubin NVL72 机架,504 块 GPU、252 颗 Vera CPUThe Register,10-21
整箱重量28 吨The Register,10-21
网络Spectrum-XThe Register,10-21
冷却闭路液冷,冷却液温度可达 45°C;室外干冷器向空气散热,不蒸发水The Register 引黄仁勋
部署时间6 个月 → 最短 14 天,条件是站点设施就绪英伟达新闻稿
节水冷却用水最多减少 100%英伟达 DSX 平台口径
省电同等 AI 产出最多省 30% 电英伟达 DSX 平台口径
集成伙伴新闻稿列出 17 家英伟达新闻稿
出货2027 年初,全球英伟达新闻稿

黄仁勋在台上还补了一个规模化的数字:到 2 吉瓦规模,DSX 每天可以省下 5,400 万升水。这个数字没有第三方核算,也没有说明折算基准,只能当作厂商口径看。

Vera Rubin 的云上路径同日也有进展。据英伟达博客,Google Cloud 的 A5X 实例基于 Vera Rubin NVL72,下个月开放正式可用,并计划扩到欧洲;Google Cloud 称要把基于 Rubin 的算力扩到最多 96 万块 GPU,分布在多个站点。伦敦的 Ineffable Intelligence 是 A5X 的第一个客户,这家公司由 AlphaGo 的创造者 David Silver 创办。这条消息对判断 DSX POD 的意义有用:Vera Rubin 既有按需租的云上入口,也有整箱买走的自建入口,英伟达两条路同时在铺。

各方说法

The Register 给这条新闻起的标题是「AI trailer parks」,把集装箱数据中心比作拖车房营地。Tobias Mann 的报道承认方案本身省事:合作伙伴在出厂前把每个接头、每根线缆、每个部件都验一遍,问题在工厂里暴露,不用等客户接完线才发现。同一家的 Dan Robinson 则把那个前提挑明了:14 天是在「prepared site」上算的,而把电、网络和其余站址设施准备好,是一件不小的事,不在英伟达的计时里。

WIRED 的角度偏向欧洲的基础设施现实。它写道,欧洲的基建项目出了名地慢,而这正是 14 天这个数字好卖的原因;黄仁勋还说 DSX POD 能缩短算力在数据中心里闲置的时间,因为上线更快。同一篇报道记录了现场的小插曲:两名 Greenpeace 抗议者在演讲中途举起写着「Clean up your dirty business」的横幅,黄仁勋让安保「go easy」,人被带出场。

围绕「欧洲主权 AI」,Forrester 的 Paul Miller 给了一句冷静的注脚:英伟达本身不是欧洲公司,任何在关键环节持续依赖英伟达(或其他非欧洲公司)的系统,都很难满足最严格意义上的欧洲技术主权。这把尺子对 DSX POD 同样适用:集装箱可以在欧洲组装,里面的芯片和软件仍然来自英伟达。

The Register 另一篇讲 OpenShell 的报道提到一个和交付质量有关的细节:OpenShell 在 GitHub 上仍有若干未修复的安全相关 issue。这些 issue 与 DSX POD 的硬件交付无关,打算把智能体跑在上面的团队仍然该看这份清单。

编辑判断

DSX POD 改的是一条时间线的前半段。建 AI 工厂的传统流程里,土建、机电、机柜上架、布线、联调依次排队,每一步都可能拖;把厂房内那一段搬进工厂,等于让集成和站址准备并行。对有现成厂房、只缺算力的运营商和大型企业,这个变化值钱。

对大多数读者,这条新闻的用处在于辨认一个边界:14 天指在已经通水通电通网、审批都过了的场地上把机器接起来,不包括盖一座 AI 工厂。WIRED 说欧洲的基建项目出了名地慢;电网接入和许可属于这一段,集装箱改不了它们的速度。所以这条更适合当成供应链产品来看。

还有三件事在官方材料里找不到:单价、第一个买 DSX POD 的客户,以及 28 吨的箱子跨国运输要走什么许可。英伟达都没有公布。等 2027 年初真有机架上路,这些数字才会浮出来。

接下来

  • 2027 年初:DSX POD 开始全球出货,首批由 Dell、HPE、Lenovo、Schneider Electric、Vertiv 等 17 家伙伴交付。
  • 下个月:Google Cloud 的 A5X 实例(Vera Rubin NVL72)开放正式可用,并计划扩到欧洲。
  • 周五:据 The Register,Nemotron 3.5 Bolt(74B 总参 MoE,可塞进 24 GB 显存)开放下载。
